Obwodnica ekspresowa Warszawy: S2-S7/S8-S17
Moderator: Wiliam
-
Domino2001
- Posty: 1468
- Rejestracja: 08 sty 2009, 9:03
- Lokalizacja: Warszawa-Ursynów (Zachodni)
http://warszawa.gazeta.pl/warszawa/1,34 ... udowa.html![]()
Trasa AK do rozbiórki. Będzie ogromna przebudowa
![]()
Zamknięciu mostu Grota ma towarzyszyć rozbiórka i odbudowa Trasy AK nad Wisłostradą, Kępą Potocką i ul. Gdańską. Pozostałe wiadukty i kładki aż do Powązek przejdą zaś remont. Cały ruch podczas tych prac musi się zmieścić na jednej jezdni. Będą też zwężane lub zamykane wszystkie przecznice.
Kierowcy ze zgrozą myślą o tym, co się będzie działo przez najbliższe lata w północnej części Warszawy. W drugiej połowie roku powinny się zacząć prace przy poszerzaniu mostu Grota-Roweckiego. "Gazeta" poznała nowe szczegóły tej inwestycji, która obejmuje też przekształcenie Trasy AK na Żoliborzu i Bielanach w drogę ekspresową.
Jest już pierwsze opóźnienie. Zapowiadany w tym tygodniu przetarg Generalna Dyrekcja Dróg Krajowych i Autostrad przesunęła na koniec stycznia. Wtedy mamy poznać firmy, które będą walczyć o kontrakt szacowany na przeszło 1 mld zł. Spośród nich drogowcy wyselekcjonują tych wykonawców, którzy spełnią ich warunki. Umowę z najtańszym chcą podpisać w wakacje.
Jeśli ten plan się powiedzie, przygotowania zaczęłyby się jesienią. Czas nagli, bo do 2015 r. trzeba rozliczyć dotację Unii Europejskiej, a prac na blisko 4,5-kilometrowym odcinku między Powązkowską a Modlińską na Żeraniu jest naprawdę mnóstwo. Harmonogram przewiduje, że wszystko ma być gotowe w dwa lata i trzy miesiące.
Warunkiem rozpoczęcia robót jest oddanie mostu Północnego. Ratusz zapowiada, że stanie się to wiosną tego roku. Bez tego nie dałoby się zwęzić mostu Grota, dziś najbardziej ruchliwej i zakorkowanej przeprawy przez Wisłę. Miasto zakłada, że część kierowców dojeżdżających Modlińską z okolic Legionowa czy z Tarchomina przerzuci się na nowy most na wysokości Młocin.
Trzeci most dla rur
Przez pierwsze miesiące nie powinno być dużych utrudnień. Tak przewiduje Transprojekt Warszawa, który przygotował dokumentację całej inwestycji. W tym czasie mają być przekładane ogromne magistrale cieplne i wodociągowe, które teraz mieszczą się w komorach pod jezdniami mostu Grota. Eksperci Politechniki Warszawskiej przekonują, że to fatalne rozwiązanie, bo w razie dużej awarii groziłoby nawet zawalenie kontrukcji, gdyby woda wypełniła komory do połowy.
Dziś most Grota składa się z dwóch oddzielnych części. Między nimi powstanie trzecia i tam znajdą się wszystkie ważne rury. Będzie to możliwe po połączeniu obecnych filarów, które przestaną tworzyć osobne rzędy.
Dopiero potem, czyli prawdopodobnie wiosną 2013 r. zacznie się zapowiadane poszerzanie obu jezdni mostu Grota do pięciu pasów w każdym kierunku. Drogowcy m.in. rozbudują jego przyczółki i dołożą po bokach tzw. zastrzały, które powiększą całą konstrukcję. Każda jezdnia będzie mieć 46,1 m szerokości, dwa pasy do szybkiej jazdy na wprost (po 3,5 m) i trzy dla ruchu lokalnego (po 3 m) połączone z węzłami przy Wisłostradzie i Modlińskiej. Od północnej strony zmieści się ścieżka rowerowa.
Wielkie burzenie wiaduktów
Niezwykłe wrażenie robi skala planowanych prac wzdłuż Trasy AK. Samochody jeżdżą nią dopiero 22 lata, mimo to drogowcy planują tu rozbiórkę wielu wiaduktów. Będzie też generalny remont sfatygowanej już mocno nawierzchni. Nowa, ponadmetrowej grubości ma być odtwarzana od najniższej warstwy podbudowy. Wiąże się to ze zwężaniem samej arterii (po dwa pasy ruchu w obie strony będą wytyczane na jedynej czynnej jezdni), ale też jej przecznic.
Np. na Wisłostradzie kierowcom zostanie tylko jedna nitka. Trzeba tu rozebrać i odbudować wszystkie wjazdy i zjazdy na Trasę AK, a także wiadukty, na których znajdują się jej główne jezdnie. Podobna operacja przewidywana jest dla wiaduktów nad ul. Gwiaździstą (ruch na dole będzie przekładany na tymczasowy objazd) i nad starorzeczem w parku na Kępie Potockiej. Tu trzeba obniżyć lustro wody, by zbudować nowe fundamenty filarów odtwarzanych konstrukcji.
Następna rozbiórka - zaledwie 300 m dalej. Tym razem kładki łączącej osiedla Potok (Żoliborz) i Ruda (Bielany). Niedawno pisaliśmy o jej wybrakowanych schodach, które przed zimą nareperował Zarząd Dróg Miejskich. Ma to wystarczyć do przyszłego roku, gdy zostaną zdemontowane na zawsze. Nowe nie będą już prowadzić na wprost, tylko skręcą pod kątem. Do tego dojdzie pochylnia ze ścieżką rowerową. Nowe przejście nad jezdniami Trasy AK ma być zawieszone na konstrukcji w kształcie łuku.
To nawiązanie do półkolistych, szklanych ekranów akustycznych, które przykryją hałaśliwą arterię podobnie jak Trasę Toruńską Bródnie. Projektanci przewidują je osobno nad każdą z jezdni na blisko 600-metrowym odcinku między ul. Mickiewicza a Gwiaździstą, gdzie jeden z bloków stanął w odległości zaledwie 50 m.
Duże komplikacje spowoduje zburzenie tunelu ul. Gdańskiej, którym samochody i autobusy przejeżdżają pod Trasą AK. Do czasu jego odbudowy ruch na Gdańskiej ma być wstrzymany, a kierowcy na Trasie AK będą korzystać tylko z jednej jezdni.
Remonty też uciążliwe
Pozostałe wiadukty i dwie kładki (łącząca ul. Kolektorską z parkiem Kaskada i ul. Żelazowską z Ogólną na Słodowcu) unikną rozbiórki, ale przejdą remonty. W kilku przypadkach wiąże się to ze sporymi utrudnieniami w ruchu. Na Marymonckiej będzie on przekładany z jezdni na jezdnię. Okresowo ma być zamknięty zjazd z ul. Słowackiego na Trasę AK do mostu Grota (trzeba pod nim zbudować przejazd dla rowerzystów). Prace na wiadukcie dla tramwajów mają trwać tylko podczas nocnych przerw w ich kursowaniu. Fachowcy twierdzą, że remont w węźle Marymoncka powinien wystarczyć na 15-20 lat, potem wiadukty trzeba będzie postawić od nowa.
Szerokimi wiaduktami, które otwarto w 1998 r., Trasa AK przecina ul. Broniewskiego. Teraz czeka ich poważny remont. Trzeba zerwać nawierzchnię, by położyć dodatkową warstwę betonu. Jezdnie będą zamykane po kolei, ale powstanie wąskie gardło z trzema pasami ruchu - jednym w jedną i dwoma w drugą stronę.
Zmiany w sąsiedztwie
Część samochodów powinna się zmieścić na bocznych jezdniach Trasy AK, które w swoim czasie przejdą frezowanie. Nawierzchnia ma być wymieniana na grubości od 2 do 12 cm, a w niektórych miejscach wzmacniana stalowymi siatkami. Podobny remont planowany jest na przylegających do Trasy AK odcinkach Powązkowskiej, ul. gen. Maczka, Broniewskiego, Marymonckiej i ul. Mickiewicza (tu wiadukty też mają być odnawiane bez rozbiórki).
GDDKiA przekonuje, że Trasa AK jako droga ekspresowa nie może zachować połączeń ze wszystkimi przecznicami. Zostanie na niej komplet obecnych przystanków autobusowych, ale kierowcy nie dostaną się na stację benzynową Neste (nowy dojazd do niej ma prowadzić od strony skrzyżowania ul. Mickiewicza z Rudzką i Klaudyny). Zniknie też wlot ul. Gąbińskiej (skończy się ślepą zawrotką) i Ogólnej na Słodowcu, która dotrze tylko do osiedlowego parkingu. Po zamknięciu wjazdu w Literacką od strony skrzyżowania Trasy AK z ul. Broniewskiego znacznie pogorszy się dojazd do części osiedla Piaski.
Powinna się za to poprawić sytuacja przy Wisłostradzie, która ma być poszerzona na 200-metrowym odcinku w stronę centrum. Dzięki temu kierowcy zyskają osobne pasy dla zjeżdżających z Trasy AK i z mostu Grota. W planach jest też poszerzenie wlotu ul. Żelazowskiej na skrzyżowaniu z Włościańską. Dodatkowo powstanie zjazd dla kierowców od strony Bielan, którym dostaną się z Marymonckiej na Trasę AK w stronę Woli i autostrady.
102,105,109,115,157,183,500,514,N21,N24,N63,N71,723,731,736,L-9,L10,L11,S2,S3,S9,RL,R2,R9
http://www.zw.com.pl/artykul/10,652673_ ... -Euro.html![]()
Do Puławskiej i na Okęcie nie na Euro
Południowa obwodnica i Trasa N-S mają 18 miesięcy poślizgu. Na Euro 2012 GDDKiA szykuje wariant awaryjny

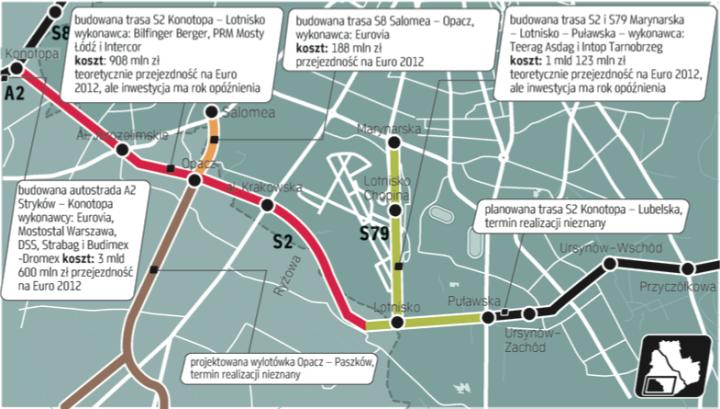

Południowa obwodnica S2 między węzłem w Konotopie – gdzie dotrze w tym roku budowanych 91 km autostrady A2 spod Łodzi – a ul. Puławską ma kosztować łącznie w sumie 2 mld 31 mln zł. Rozgrzebane są węzły drogowe: Al. Jerozolimskie, Opacz i al. Krakowska oraz dwa wiadukty i tunel przekraczające trzy linie kolejowe. Powstaje też spóźniona odnoga na Lotnisko Chopina i ul. Marynarską, czyli przyszła Trasa N-S.
18 miesięcy poślizgu
– Dołożymy wszelkich starań, żeby obie trasy były przejezdne podczas Euro 2012 – mówi rzeczniczka mazowieckiej Generalnej Dyrekcji Dróg Krajowych i Autostrad Małgorzata Tarnowska.
Taki zapis wciąż widnieje w oficjalnym rządowym harmonogramie dla inwestycji priorytetowych dla Euro 2012.
– Na dotrzymanie terminu nie ma szans. Inwestycja ma od 12 do 18 miesięcy opóźnienia. Roboty nie postępują na kluczowych węzłach wzdłuż całej trasy – mówi Robert Chwiałkowski ze Stowarzyszenia Integracji Stołecznej Komunikacji.
W lipcu ubiegłego roku centrala GDDKiA zleciła audyt budowy południowej obwodnicy Warszawy. Wyniki były katastrofalne. Z raportu wynikało, że minęło 41 proc. czasu przeznaczonego na inwestycję, a zaawansowanie prac wynosiło zaledwie... 12 proc. Aktualnego zaawansowania prac GDDKiA wczoraj nie potrafiła podać.
GDDKiA twierdzi, że na południowej obwodnicy Warszawy trwają prace: przy wykonywaniu izolacji, betonowaniu na przyczółkach wiaduktów i przebudowie kanalizacji deszczowej. Pozostałe roboty zostały zawieszone z powodu warunków atmosferycznych.
Od specjalisty zaangażowanego w tę inwestycję usłyszeliśmy nieoficjalnie: – Euro 2012? Nie ma cudów. Jeśli trasa zostanie otwarta w tym roku, to będzie dobrze.
Przyczyny porażki
Czemu jest aż tak źle? – Wykonawcy borykali się z niezidentyfikowanymi sieciami, których nie ma na mapach. Z powodu niedostępności działek mieliśmy ogromne problemy z wejściem na plac budowy – twierdzi Małgorzata Tarnowska z GDDKiA.
Chodzi głównie o stojący pośrodku tzw. rezerwy komunikacyjnej blok komunalny przy ul. Emaliowej 24 (w rejonie al. Krakowskiej), który przez prawie rok blokował budowę. Negocjacje z ośmioma z 24 rodzin były trudne, bo nie chciały się wyprowadzić. Na ostatnim etapie dwumiliardowa inwestycja zawisła na włosku z powodu... ciąży jednej z lokatorek (stało się to przed zakończeniem negocjacji, więc rodzinie należało się automatycznie większe lokum).
– Ten blok to tylko jeden z elementów. W przypadku obu inwestycji wynikły poważne braki projektowe i problemy koordynacyjne, np. na węźle Marynarska – mówi Robert Chwiałkowski z SISKOM.
Inżynierowie pracujący dla GDDKiA skarżą się, że na budowie tzw. elki między Marynarską a zjazdem na Lotnisko Chopina wejście na teren budowy aż na półtora roku zablokowali im kolejarze z PKP Polskich Linii Kolejowych, którzy budują (też z opóźnieniem) dwukilometrowy tunel – dojazd pociągów na lotnisko ze Stadionu Narodowego. Kolejarze tłumaczą to niespodziankami, jakie dotknęły ich inwestycję za 233 mln zł.
– Przez 15 miesięcy usuwaliśmy i utylizowaliśmy z terenu budowy tunelu grunt zanieczyszczony ropą. Pięć miesięcy trwało ewidencjonowanie odkrytych ruin Fortu Zbarż – twierdzi Maciej Dutkiewicz z kolejowego Centrum Realizacji Inwestycji.
Południowej obwodnicy Warszawy i Trasy N-S nie będzie na Euro 2012. Według naszych ustaleń w związku z opóźnieniem GDDKiA przedstawiła spółce PL.2012 wariant B. Jak usłyszeliśmy, eksperci rozważają dopuszczenie do ruchu przed Euro 2012 krótszego odcinka obwodnicy – od Konotopy tylko do węzła Opacz, czyli zjazdu w stronę Al. Jerozolimskich i Łopuszańskiej.
![]()
Południowa obwodnica Warszawy z Konotopy na lotnisko i Puławską
102,105,109,115,157,183,500,514,N21,N24,N63,N71,723,731,736,L-9,L10,L11,S2,S3,S9,RL,R2,R9
- Bastian
- Sułtan Maroka
- Posty: 36164
- Rejestracja: 13 gru 2005, 14:08
- Lokalizacja: Gdzieś tam na północy...

A tu miliardy się szykują do przepadnięcia...
http://warszawa.gazeta.pl/warszawa/1,34 ... iadze.html
http://warszawa.gazeta.pl/warszawa/1,34 ... iadze.html
Honi soit qui mal y pense...
Chemia teraz doszła do wspaniałych wyników. Robią wiewiórki z aminokwasów. Kir Bułyczow
Gdzieś tam może i jest prawda, ale kłamstwa tkwią w naszych głowach. Terry Pratchett
Darmowy ser znajduje się tylko w pułapkach na myszy. Kir Bułyczow
Gdzieś tam może i jest prawda, ale kłamstwa tkwią w naszych głowach. Terry Pratchett
Darmowy ser znajduje się tylko w pułapkach na myszy. Kir Bułyczow
- Glonojad
- Dark Lord of The Plonk
- Posty: 26874
- Rejestracja: 13 gru 2005, 23:39
- Lokalizacja: z Ochoty, jak to płaczki
No cóż, jeśli niesolidność realizuje w sposób profesjolalny...Os0 pisze:"niesolidność wykonawcy nie jest tożsama z brakiem jego profesjonalizmu"
Wypowiedź ta stanowi moje prywatne zdanie i nie może być cytowana lub analizowana w związku z moją działalnością w jakiekolwiek instytucji z którą mogę lub mogłem współpracować, ani jako stanowisko tej instytucji. Nie wyrażam także zgody na jej przetwarzanie w żadnej formie technicznej ni magicznej.
